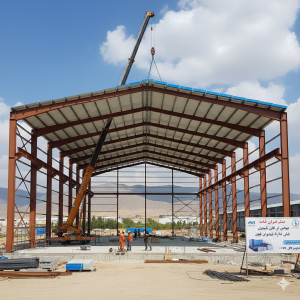

چقدر طول میکشد تا سوله شما در شیراز آماده بهرهبرداری شود؟
شاید همین حالا که این کلمات را میخوانید، در ذهن خود تصویری از آن لحظه دارید؛ لحظهای که کلید سوله جدیدتان در شهرک صنعتی بزرگ شیراز را میچرخانید و بوی فضای نوساز و صدای گامهایتان در سالنی وسیع، نوید یک شروعو موفقیت تازه را میدهد. اما سؤالی که احتمالاً کمی تمرکز شما را به خود مشغول کرده، این است: «دقیقاً چقدر باید منتظر بمانم؟»
پاسخ به این سؤال، شبیه به تماشای طلوع خورشید از پشت کوههای مهارلو است؛ روندی که گامبهگام و با نظمی خاص پیش میرود. در ادامه، سفری را آغاز میکنیم تا جزئیات زمانبندی ساخت سوله در شیراز را با هم مرور کنیم با سبلان سازه همراه باشید.
۱. جادوی طراحی و اخذ مجوزها: پیریزی در دنیای اعداد
قبل از اینکه اولین تیرآهن در محل پروژه شما تخلیه شود، همهچیز در دنیای نقشهها و کاغذها شکل میگیرد. در این مرحله، شما و مهندسانتان به یک زبان مشترک میرسید.
-
طراحی معماری و سازه (۷ تا ۱۰ روز): مهندسان با استفاده از نرمافزارهای محاسباتی، امنیت و پایداری سازه شما را در برابر بادهای فصلی و زلزلههای احتمالی منطقه فارس تضمین میکنند.
-
اخذ مجوزهای قانونی (۱۵ تا ۴۵ روز): این مرحله متغیرترین بخش است. از سازمان صنعت، معدن و تجارت گرفته تا شرکت شهرکهای صنعتی شیراز، هر کدام زمانبندی خود را دارند.
نکته : شاید متوجه شده باشید که هر چه دقت در این مرحله بیشتر باشد، آرامش شما در مراحل بعدی عمیقتر خواهد بود. گویی در حال کاشتن بذری هستید که میدانید تنهای استوار خواهد داشت.

۲. آمادهسازی زمین و فونداسیون: آغوش گرم خاک شیراز
وقتی مجوزها صادر شد، نوبت به زمین میرسد. خاک شیراز، بسته به اینکه در منطقه سلطانآباد باشید یا شهرک صنعتی بزرگ، رفتارهای متفاوتی دارد.
-
خاکبرداری و تسطیح (۳ تا ۷ روز): ماشینآلات سنگین، بستر را برای تولد سازه آماده میکنند.
-
اجرای فونداسیون (۱۵ تا ۲۰ روز): آرماتوربندی و بتنریزی زمانبر است، زیرا بتن برای رسیدن به مقاومت نهایی خود نیاز به «زمان» و «مراقبت» دارد.
در این روزها، شما میتوانید رشد تدریجی رویای خود را از نزدیک لمس کنید.
۳. ساخت اسکلت سوله در کارخانه: موازیسازی برای سرعت
یکی از مزایای ساخت سوله، این است که در حالی که زمین در حال آماده شدن است، قطعات فلزی سازه شما در کارخانه زیر دست استادکاران ماهر در حال برش و جوش خوردن هستند.
-
ساخت قطعات (۱۵ تا ۳۰ روز): بسته به نوع سوله (تیرورقی یا سبک HSS)، این زمان متفاوت است.
-
رنگآمیزی و کنترل کیفیت (۵ روز): پوششهای ضدزنگ در هوای نسبتاً خشک شیراز به خوبی روی فلز مینشینند تا سازه شما سالیان سال در برابر خوردگی مقاوم بماند.
۴. نصب سازه: وقتی قطعات پازل به هم میرسند
این هیجانانگیزترین مرحله است. در عرض چند روز، اسکلت فلزی قد میکشد.
-
نصب ستونها و رفترها (۵ تا ۱۰ روز): با استفاده از جرثقیلهای سنگین، قطعاتی که در کارخانه ساخته شدهاند، با دقت میلیمتری در جای خود قرار میگیرند.
-
نصب پرلینها و مهاربندها (۳ تا ۵ روز): اینجاست که اسکلت سوله صلبیت و استحکام نهایی خود را پیدا میکند.
۵. پوشش سقف و دیوارهها: لباس نو بر تن سازه
حالا که استخوانبندی کامل شده، نوبت به پوشش میرسد. انتخاب شما چیست؟ ساندویچ پانل یا ورقهای گالوانیزه با پشم شیشه؟
-
اجرای پوشش (۷ تا ۱۵ روز): در این مرحله، سوله شما در برابر آفتاب تند تابستان شیراز و بارانهای زمستانی بیمه میشود.
عوامل کلیدی که میتوانند زمانبندی شما را تغییر دهند
همانطور که میدانید، هر پروژهای منحصربهفرد است. برخی عوامل میتوانند مانند یک کاتالیزور عمل کنند و برخی دیگر ممکن است کمی تأخیر ایجاد کنند:
-
نوع کاربری سوله: سوله مخصوص سردخانه با سوله انبار معمولی تفاوتهای ساختاری زیادی دارد.
-
متراژ و ارتفاع: بدیهی است که یک سوله ۵۰۰ متری زودتر از یک مجموعه ۵۰۰۰ متری آماده میشود.
-
شرایط جوی: اگرچه شیراز شهری با آبوهوای معتدل است، اما بارندگیهای شدید فصلی میتواند عملیات بتنریزی یا نصب را چند روزی به تعویق بیندازد.
-
تأمین نقدینگی: جریان مداوم سرمایه، مانند خون در رگهای پروژه است.
جدول تخمینی زمانبندی (پروژه ۱۰۰۰ متری در شیراز)
| مرحله عملیاتی | زمان تخمینی (روز) | توضیحات |
| طراحی و محاسبات | ۷ – ۱۰ | تایید نقشهها |
| ساخت اسکلت در کارخانه | ۲۰ – ۳۰ | همزمان با فونداسیون |
| فونداسیون و کفسازی | ۲۰ – ۲۵ | شامل گیرش بتن |
| نصب و سقفبندی | ۱۰ – ۱۵ | مرحله نهایی سازه |
| مجموع کل | حدود ۶۰ تا ۸۰ روز کاری | از شروع تا تحویل موقت |
چرا ساخت سوله در شیراز یک انتخاب استراتژیک است؟
شیراز به عنوان قطب اقتصادی جنوب کشور، دسترسی بینظیری به بنادر جنوبی و بازارهای داخلی دارد. وقتی شما تصمیم میگیرید که سوله خود را در این منطقه بنا کنید، در واقع در حال سرمایهگذاری روی «زمان» هستید.
اما اجازه دهید رازی را با شما در میان بگذارم؛ چیزی که بیش از زمان اهمیت دارد، «کیفیتِ انتظاری» است که میکشید. وقتی با تیمی کار میکنید که به جزئیات اهمیت میدهد، شما دیگر نگران دیرکردها نیستید، چون میدانید هر ثانیه که میگذرد، بخشی از استانداردهای مهندسی در حال اجراست.
نگاهی به آینده: سوله شما، خانه کسبوکارتان
تصور کنید دو ماه دیگر، شما در میان سالن آماده سوله خود ایستادهاید. نور خورشید از پنجرههای سقفی به داخل میتابد و همهچیز دقیقاً همانطور است که میخواستید. این زمانبندی ۸۰ روزه، در برابر سالها سودی که این سازه برای شما خواهد داشت، چشمبرهمزدنی بیش نیست.

سؤالات متداول (FAQ)
۱. آیا امکان ساخت سوله در کمتر از دو ماه وجود دارد؟ بله، با استفاده از سولههای سبک و پیشساخته، میتوان زمان نصب را به حداقل رساند، اما باید توجه داشت که کیفیت فونداسیون نباید فدای سرعت شود.
۲. هزینه ساخت سوله در شیراز به چه عواملی بستگی دارد؟ قیمت روز فولاد، نوع پوشش سقف، ضخامت ورقهای مصرفی و البته دستمزد اکیپهای اجرایی در منطقه فارس.
۳. بهترین فصل برای شروع ساختوساز در شیراز چه زمانی است؟ بهار و اوایل پاییز، بهترین زمان از نظر شرایط جوی برای بتنریزی و عملیات نصب در شیراز هستند.
سخن پایانی: گام بعدی شما چیست؟
شما تا اینجا با مسیر کلی آشنا شدید. حالا میدانید که از نقطه صفر تا بهرهبرداری، یک بازه ۲ تا ۳ ماهه پیش روی شماست. اما هر داستانی با اولین قدم شروع میشود.
آیا تمایل دارید یک برآورد اختصاصی برای پروژه خودتان (با توجه به متراژ و منطقه دقیق در شیراز) داشته باشید؟
یادداشت: شاید همین حالا که این متن را به پایان میبرید، احساس میکنید که مسیر برایتان شفافتر شده است. ذهن شما اکنون آماده است تا فراتر از چالشها، به فرصتهایی که این سوله جدید برایتان خلق میکند فکر کند.
اطلاعات تماس با سبلان سازه :
- آدرس: فارس، شیراز، شهرک صنعتی بزرگ، میدان سوم، انتهای خیابان کوشش شمالی، خیابان 702، گروه تولیدی سبلان سازه
- تلفن:
-
- 09171135996
- 09173147000
- 07137731560
- 071377315606
- وب سایت: sabalan-sazeh.ir
- اینستاگرام: sabalan_sazeh
